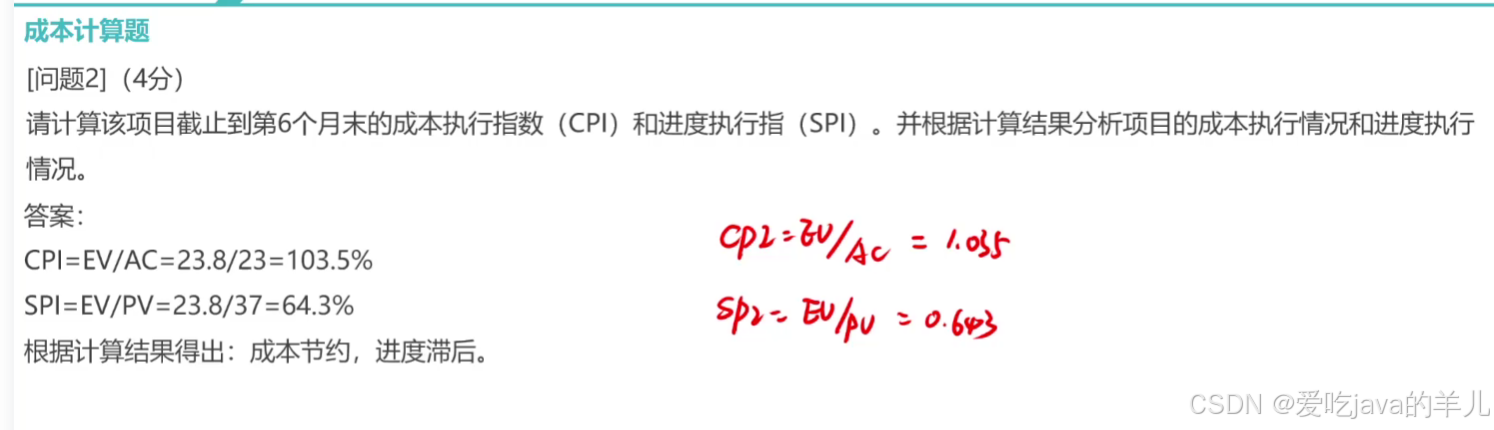

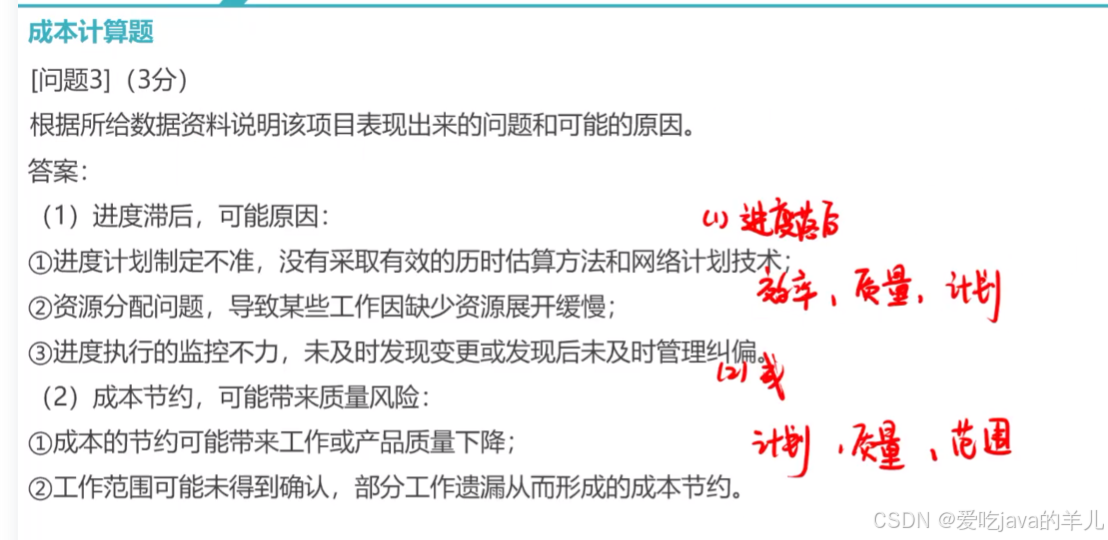

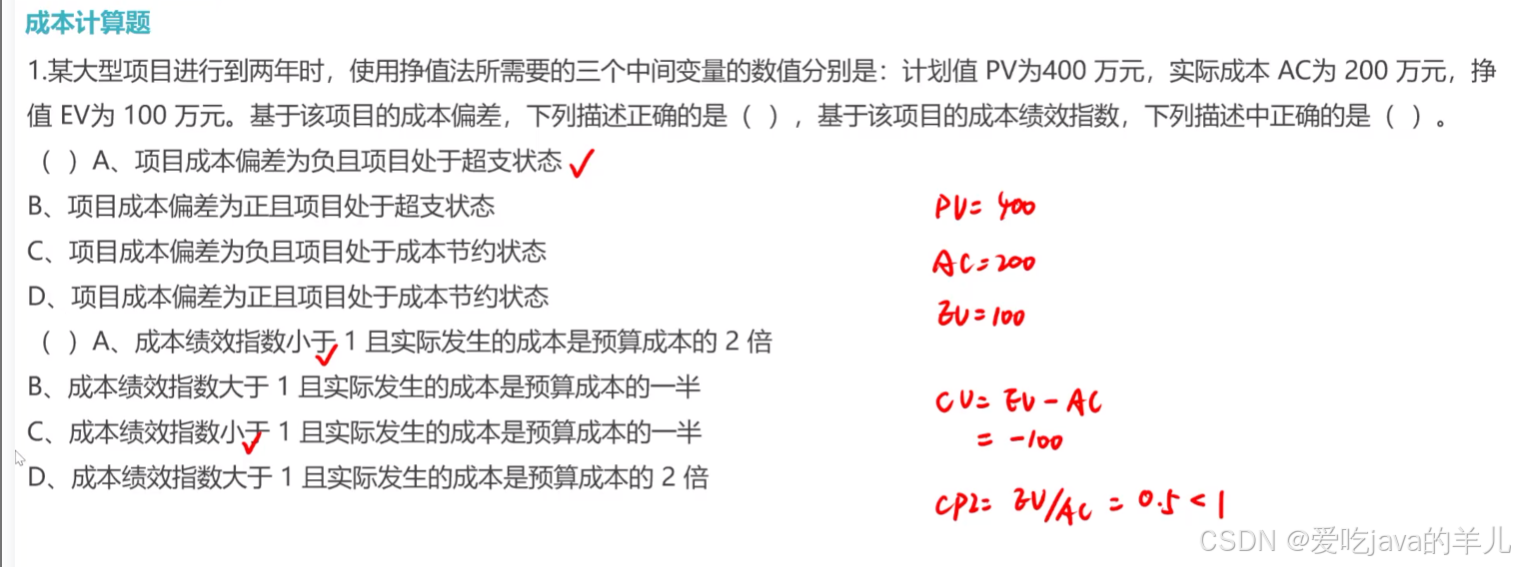

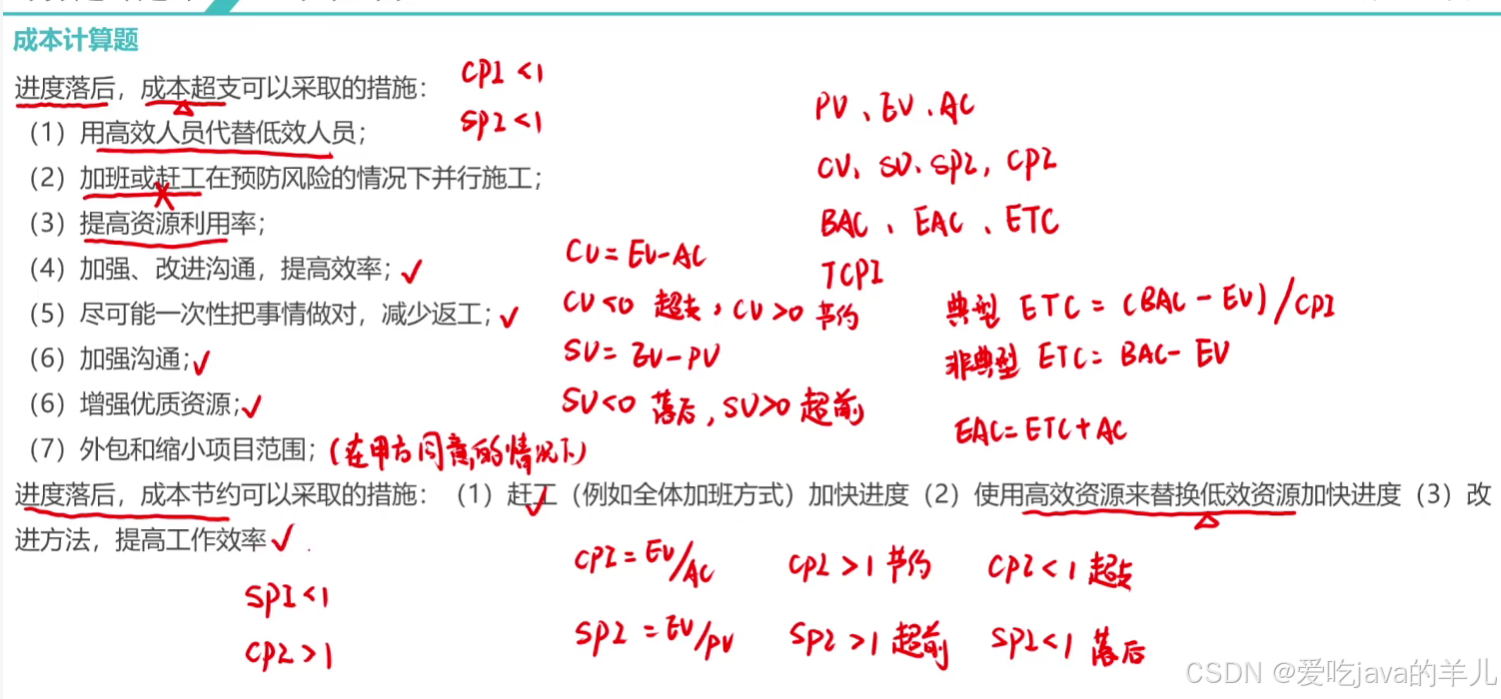

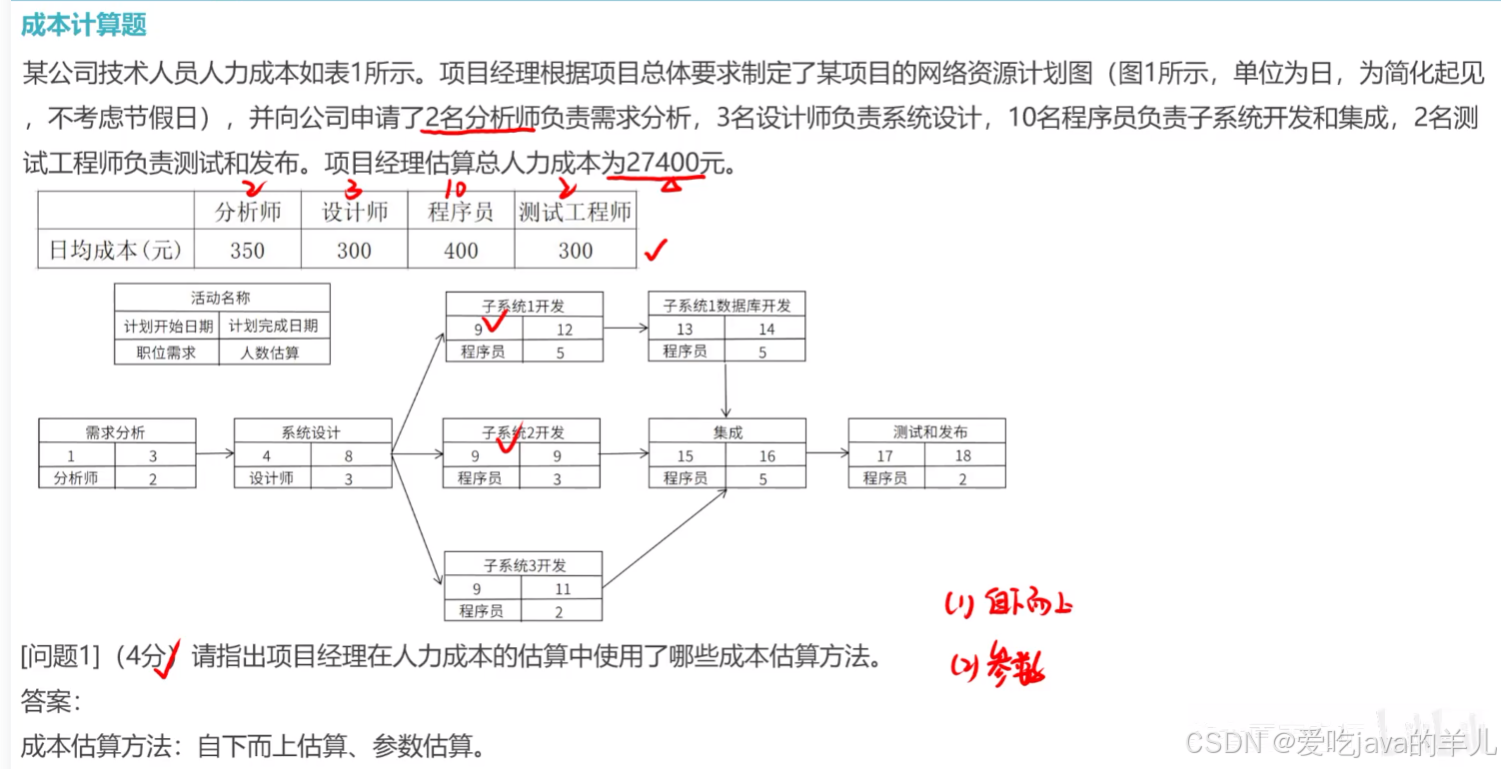

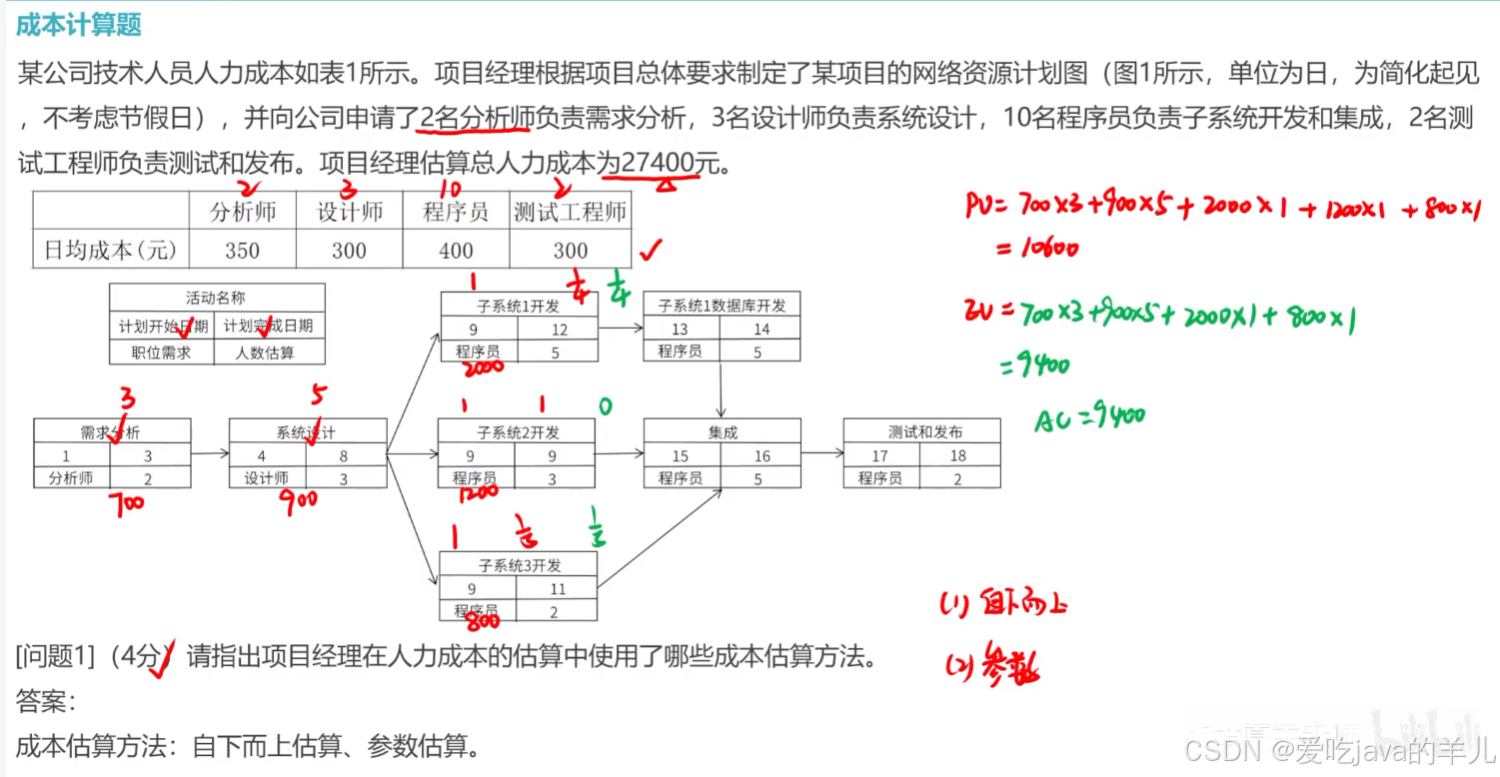

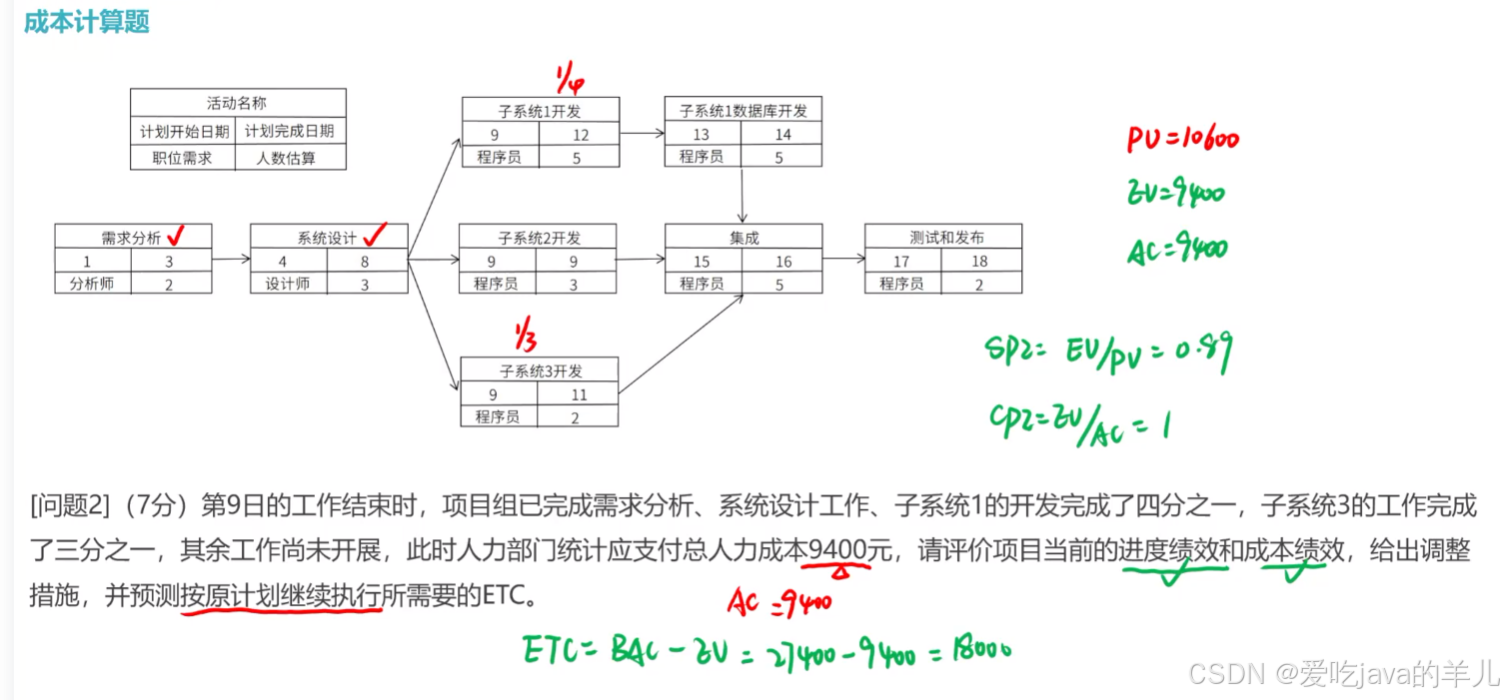

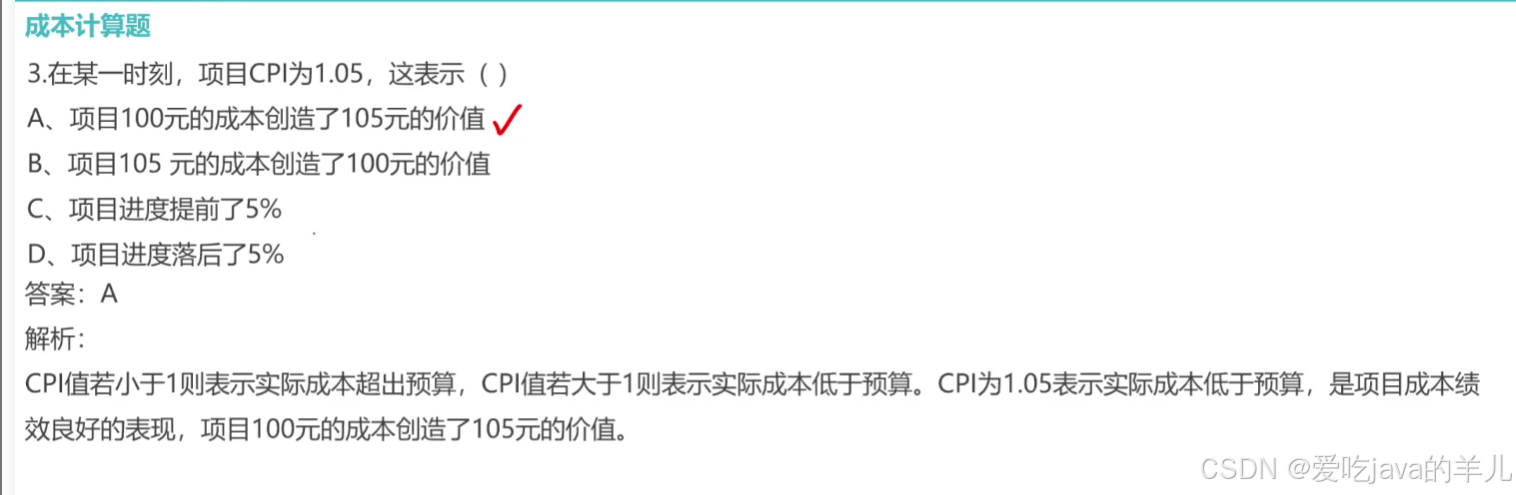

个人笔记整理---仅供参考

  • 成本计算题
  • 挣值分析、成本计算题如何学?
  • 1、PV,EV,AC需要理解,根据题目给出的一些个条件需要求得这些值;
  • 2、CV,SV,CPI,SPI公式必须记住,需要根据求得的值判断项目的进度和成本的执行情况,并给出相应的解决措施;
  • 3、典型和非典型需要会判断,公式需要记住,计算需要掌握BAC/ETC/EACVAC/ICPI的定义
  • 4.求完工还需要多少天,可以尽力了解(可能是计算求得,也可能是根据工作效率求得)

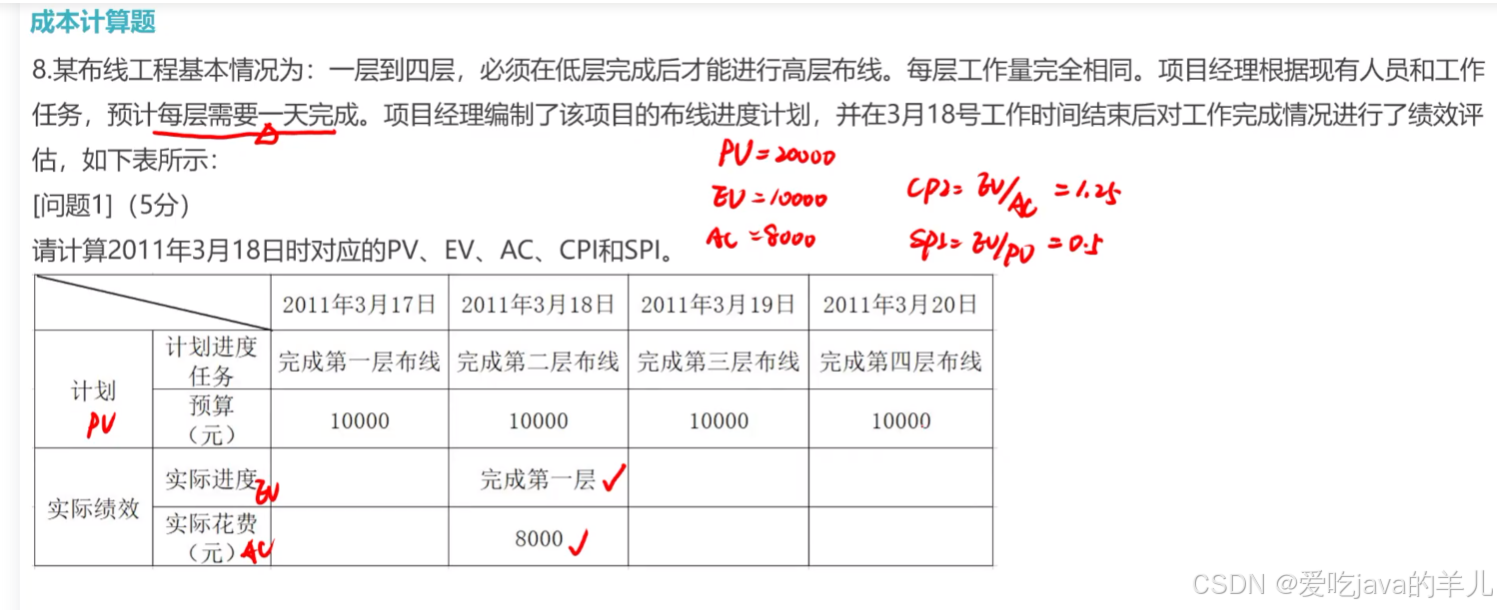

  • 5.案例分析一定要写过程、公式,就算结果不对,也有过程分

BAC:完工预算(不包括管理储备)

EAC完工估算

ETC:完工尚需估算

AC+ETC=EAC
