第一部分 关键路径法
【第1题】
下图是某项目的箭线图(时间单位:周),其关键路径是(1),工期是(2)周。

(1)
A. 1-4-6-8-10-11
B. 1-3-9-11
C. 1-4-9-11
D. 1-2-5-7-11
(2)
A. 14 B. 12 C. 11 D. 13
【答案】(1)C(2)A
【解析】关键路径需要找图中最长的路径,图中最长的路径为 1-4-9-11,工期为 3+6+5=14。
==============================
【第2题】
某项目包含 A、B、C、D、E、F、G 七个活动,各活动的历时估算和活动间的逻辑关系如下表所示,活动 C 的总浮动时间是(1)天,该项目工期是(2)天。
|
活动名称 |
活动历时(天) |
紧前活动 |
|
A |
2 |
- |
|
B |
4 |
A |
|
C |
5 |
A |
|
D |
6 |
A |
|
E |
4 |
B |
|
F |
4 |
C、D |
|
G |
3 |
E、F |
(1)A. 0 B. 1 C. 2 D. 3
(2)A. 13 B. 14 C. 15 D. 16
【答案】(1)B(2)C
【解析】总浮动时间=本活动的最晚完成时间-本活动的最早完成时间=关键路径 - 项目活动的最长的完成路径的时间。

非关键活动:总浮动时间 = 工期-该活动所在的路径最大值
根据表画出进度网络图如下,画图时注意“上面正推取大,下面逆推取小 ”:

关键路径是项目中时间最长的活动顺序,所以由上图可知关键路径是:ADFG,工期:2+6+4+3=15。 C 的总浮动时间 8-7=1。
另:自由浮动时间=紧后活动最早开始时间的最小值-本活动的最早完成时间
==============================
【第3题】

项目经理为某政府网站改造项目制作了如下双代号网络图(单位:天),该项目的总工期为(1)天。在项目实施的过程中,活动 2-7 比计划提前了 2 天,活动8-10 实际工期是 3 天,活动6-7 的工期增加了 3 天,判断对项目总工期的影响:(2)。

(1)A. 40 B 37 C. 34 D. 32
(2)A. 没有影响
B. 增加了 2 天
C. 增加了 3 天
D. 增加了4 天
【答案】(1)B(2)B
【解析】总工期即关键路径,需选择路线工期最长的一条路径。
S-3-6-7-5-8-10-E 路径最长为关键路径,即总工期为 37 天。
判断是否影响需要考虑两个条件:①有变动活动是否在关键路径上,如果在,工期肯定会相应变化,②如果不在关键路径上,所受影响的路径,最后工期是否大于关键路径的总工期 37 天,如果小于,则没有影响,如果大于 37,则会有影响。
图中 2-7 活动不在关键路径上,且活动为提前,所以不用考虑;
8-10 和 6-7 活动都在关键路径之上,8-10 由 4 天变为 3 天,缩减 1 天,6-7 增加 3 天,一共变动 3-1=2 天。所以会有影响,工期增加了 2 天。
==============================
【第4题】

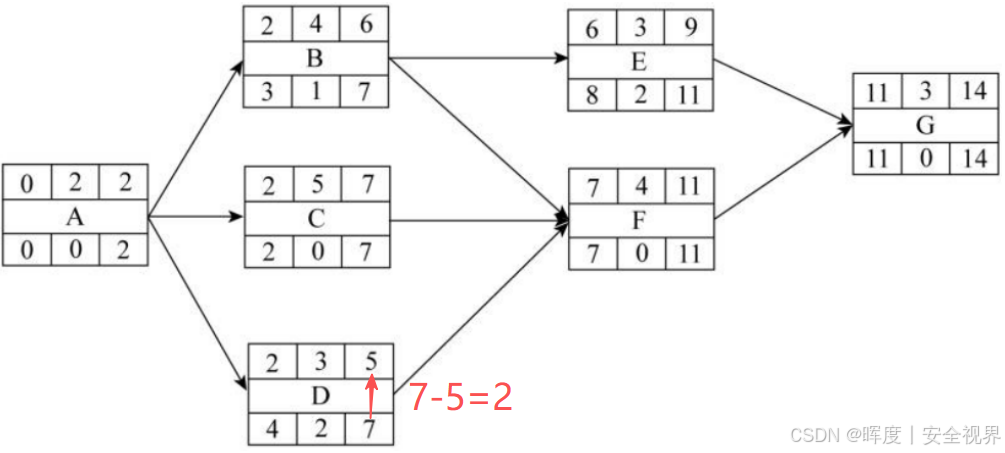

某项目包含 A、B、C、D、E、F、G 七个活动,各活动的历时估算和逻辑关系如下表所示,则活动 C的总浮动时间是(1)天,项目工期是(2)天。
|
活动名称 |
紧前活动 |
活动历时(天) |
|
A |
- |
2 |
|
B |
A |
4 |
|
C |
A |
5 |
|
D |
A |
6 |
|
E |
B,C |
4 |
|
F |
D |
6 |
|
G |
E,F |
3 |
(1)A. 0 B. 1 C. 2 D. 3
(2)A. 14 B. 15 C. 16 D. 17
【答案】(1)D(2)D
【解析】根据表中各活动的紧前紧后关系画出七格图,得出关键路径是 ADFG,工期为 17 天,C 的总浮动时间为:C 的最晚结束-C 的最早结束=10 - 7 = 3 天。
活动C的路径只有唯一一条,ACEG = 14 天。
或者,工期 - 活动C所在最长路径时间 = 17 - 14 = 3 天。

==============================

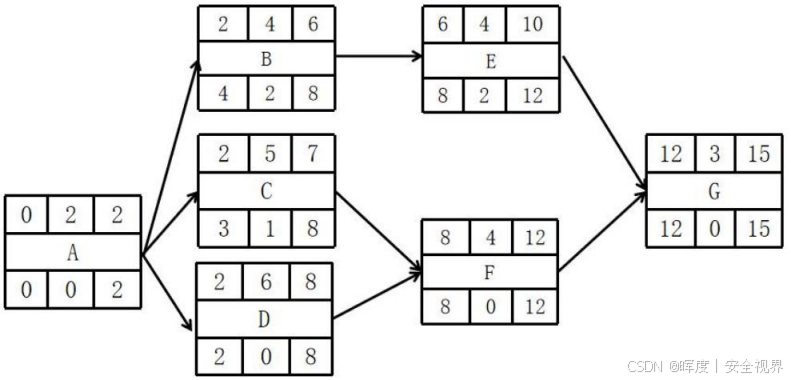

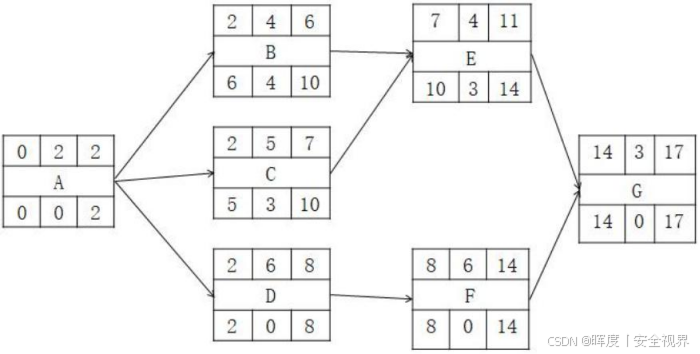

【第5题】
某项目包含 A、B、C、D、E、F、G 七个活动,各活动的历时估算和活动间的逻辑关系如下表所示:
|
活动名称 |
活动历时(天) |
紧前活动 |
|
A |
2 |
- |
|
B |
4 |
A |
|
C |
5 |
A |
|
D |
3 |
A |
|
E |
3 |
B |
|
F |
4 |
B、C、D |
|
G |
3 |
E、F |
依据上表内容,活动 D 的总浮动事件是(1)天,该项目工期为(2)天。
(1)A. 0 B. 1 C. 2 D. 3
(2)A. 12 B. 13 C. 14 D. 15
【答案】(1)C (2)C
【解析】根据表中各活动的紧前紧后关系画出七格图,得出关键路径是 ACFG,工期为 14 天,活动 D的总浮动时间为 2 天(7-5),或 14- 12(D所在路径的最大值)。

==============================
【第6题】

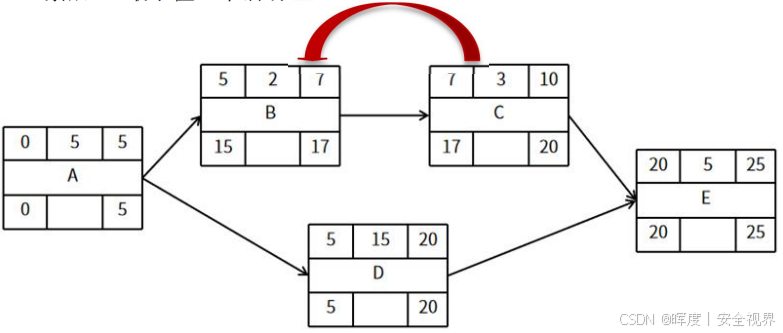

某项目包含 ABCDEFGHIJ 一共 10 个活动,各活动历时估算与逻辑关系如下表所示,则该项目工期为(1),活动 C 的总浮动时间是(2)。
|
活动名称 |
活动历时(天) |
前置活动 |
|
A |
2 |
- |
|
B |
4 |
A |
|
C |
2 |
A |
|
D |
3 |
A |
|
E |
3 |
B |
|
F |
4 |
D |
|
G |
2 |
E、C、F |
|
H |
4 |
G |
|
I |
2 |
G |
|
J |
3 |
H、I |
(1)A. 17 B. 18 C. 19 D. 20
(2)A. 2 B. 3 C. 4 D. 5
【答案】(1)B(2)D
【解析】根据表中各活动的紧前紧后关系画出七格图,得出关键路径有两条分别是 ABEGHJ 和 ADFGHJ,工期为 18 天。
C 活动的总浮动时间为 5 天(9-4)或 18-13(C所在路径最大值)。

==============================

【第7题】

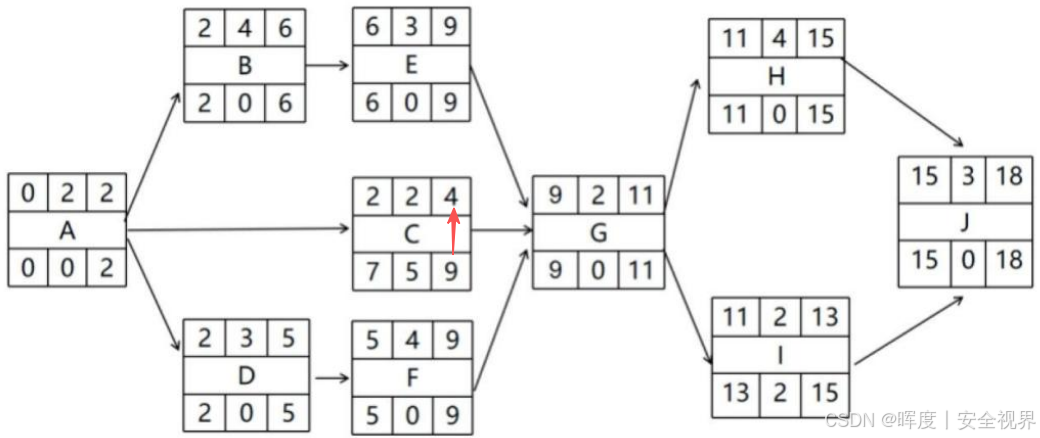

某项目各活动先后顺序及持续时间如下表所示,该项目的关键路径为(1)。执行过程中一名工程师因病缺席,导致活动 D 延期 2 天,为了确保项目按时完成(2)。
|
活动名称 |
活动历时(天) |
前置活动 |
|
A |
4 |
C |
|
B |
3 |
C |
|
C |
4 |
|
|
D |
1 |
A、B |
|
E |
7 |
C |
|
F |
5 |
B |
|
G |
2 |
D、E、F |
(1)A. CBDG B. CEFG C. CADG D. CBFG
(2)A. 应为活动 D 增加更多资源
B. 不需要采取任何措施
C. 需要为关键路径上的任务赶工
D. 应改进项目所需技术
【答案】(1)D(2)B
【解析】根据表中各活动的紧前紧后关系以及工期画出 7 格图:

关键路径上的总浮动时间均为0,所以关键路径为 CBFG,D 活动的总浮动时间为 3,延期两天不影响工期,所以不需要采取任何措施。
D 活动的总浮动时间是 3:12 - 9 或 工期14 - 11(D所在路径最大值)
==============================
【第8题】

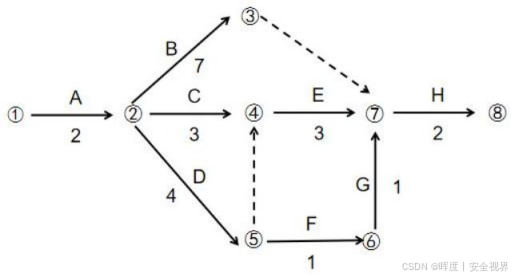

下图是某项目的进度网络图,则在保障不会影响项目总工期的情况下,活动 E 最多能拖延( )天。

A. 0
B. 1
C. 2
D. 3
【答案】A
【解析】关根据图可以分析出关键路径为:ABH 和 ADEH,E 在关键路径上。
关键路径上的总浮动时间和自由浮动时间都为0。(注意:关键路径上可以存在虚活动,虚活动不占用时间以及资源)
==============================
【第9题】
下表为某项目的 WBS,则此项目的最短工期为( )月。
|
工作编号 |
工作任务 |
工期 |
|
0 |
X 项目 |
|
|
1 |
硬件采购 |
1 月 |
|
2 |
第三方软件 |
2 月 |
|
3 |
系统功能 |
4 月 |
|
3.1 |
设备管理 |
1 月 |
|
3.2 |
工单管理 |
1 月 |
|
3.3 |
采购管理 |
1 月 |
|
3.4 |
库存管理 |
1 月 |
|
4 |
系统接口 |
1 月 |
|
5 |
现场实施 |
1 月 |
A. 3 B. 6 C. 7 D. 9
【答案】B
【解析】因为硬件采购、第三方软件、系统功能可以并行施工。这 3 个活动并行需要 4 个月,然后是系统接口和现场实施,共需要 6 个月,所以此项目的最短工期为4+1+1=6。
==============================
【第10题】
一个软件研发项目使用迭代开发,共计进行 3 次迭代,每次迭代的工作分解均为:需求分析-代码编写-测试验证。该项目的活动关系表如下:
|
活动描述 |
活动 |
持续时间(天) |
紧前活动 |
|
整体设计和迭代计划 |
A |
3 |
|
|
迭代 1-需求分析 |
B |
5 |
A |
|
迭代 1-代码编写 |
C |
15 |
B |
|
迭代 1-测试验证 |
D |
5 |
C |
|
迭代 2-需求分析 |
E |
3 |
B |
|
迭代 2-代码编写 |
F |
12 |
C、E |
|
迭代 2-测试验证 |
G |
7 |
D、F |
|
迭代 3-需求分析 |
H |
3 |
E |
|
迭代 3-代码编写 |
I |
5 |
F、H |
|
迭代 3-测试验证 |
J |
7 |
G、I |
|
系统验证和发布 |
K |
7 |
J |
则该项目的工期为(1),在迭代 3 需求分析时,用户提出需求变更,导致迭代 3 的代码编写的持续时间增加了 5 天,其他活动持续时间不变,则项目整体持续时间将增加(2)天。
(1)A. 52 B. 54 C. 56 D. 58
(2)A. 0 B. 1 C. 3 D. 5
【答案】(1)C(2)C
【解析】根据表格画出网络图,可知关键路径为 ABCFGJK,工期为 56 天,迭代 3-代码编写在非关键路径上,增加 5 天之后,关键路径变为 ABCFIJK,工期为 59 天,整体工期增加 3 天。
==============================

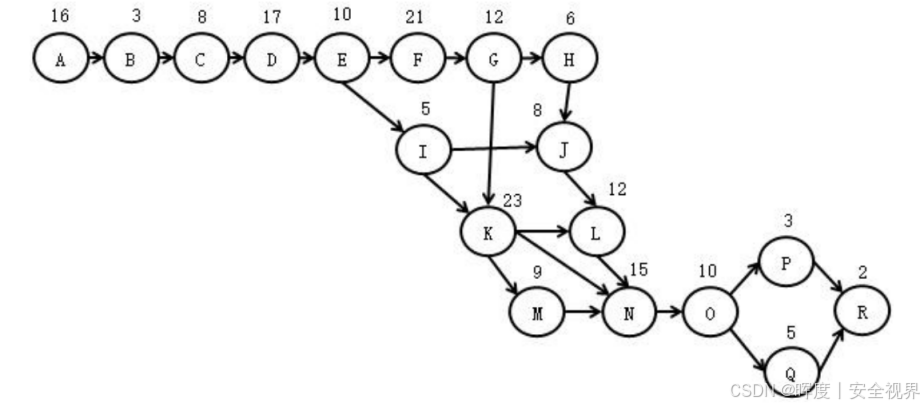

【第11题】

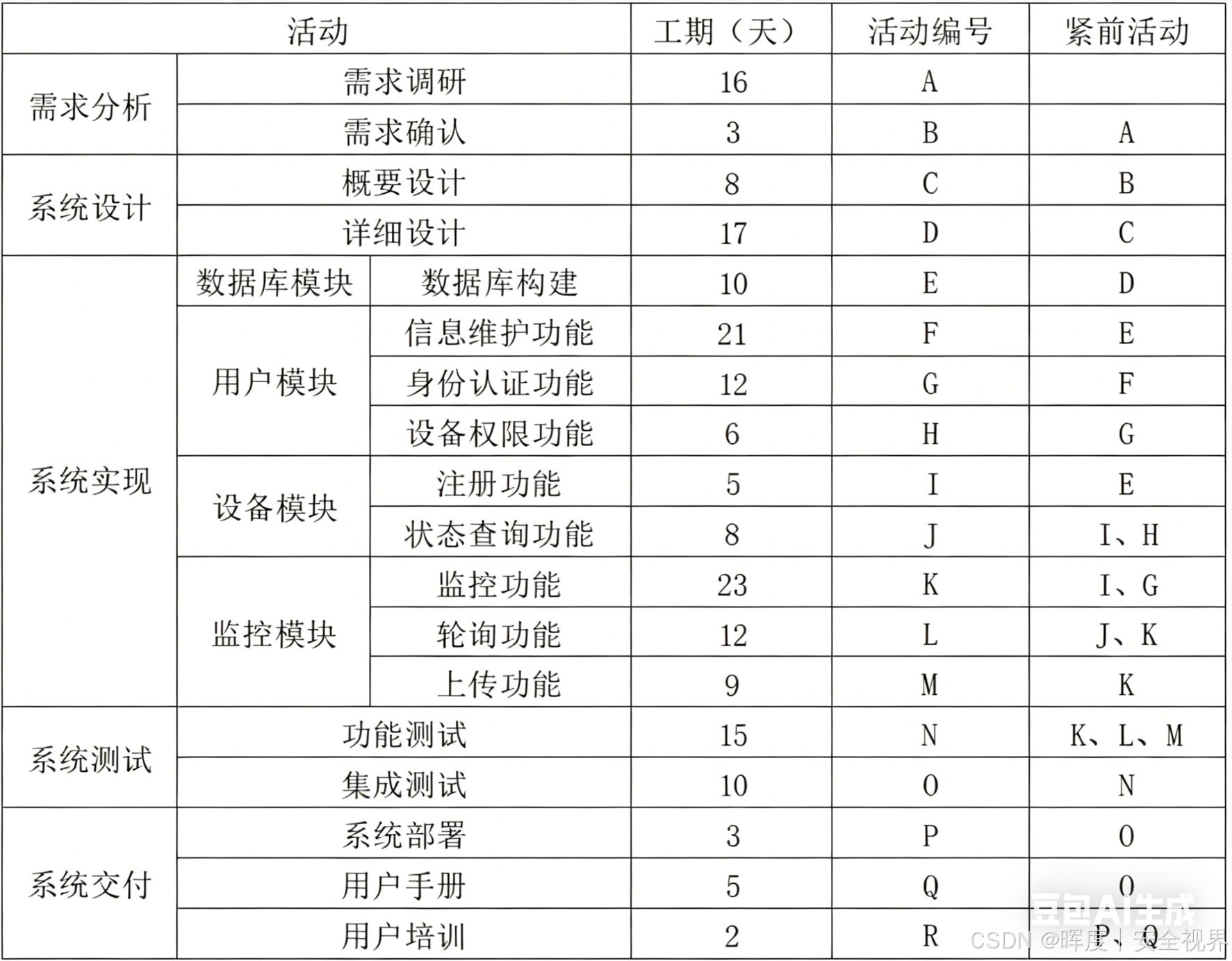

某视频监控系统,项目活动如下表所示,则该项目中(1)活动不需要在监控模块上传功能(M)活动前必须完成。项目总工期是(2)天。由于负责设备权限功能(H)研发的小王临时出差,导致该功能工期延长了9 天,则项目总工期延期(3)天。

(1)A. 信息维护功能(F)
B. 设备权限功能(H)
C. 身份认证功能(G)
D. 监控功能(K)
(2)A. 148 B. 150 C. 154 D. 160
(3)A. 0 B. 3 C. 5 D. 9
【答案】(1)B(2)C(3)A
【解析】本题考查的是制订项目进度计划的技术和工具。
关键路径:ABCDEFGKLNOQR,工期为 154。M 的紧前活动是 K,K 的紧前活动有 G,G 的紧前活动是 F,所以 F、G、K 都必须在 M 活动之前完成。H 的总时差是9,H 活动工期延长了9 天,延误工期 ≤ 活动的总时差,所以不影响项目工期。

==============================
【第12题】

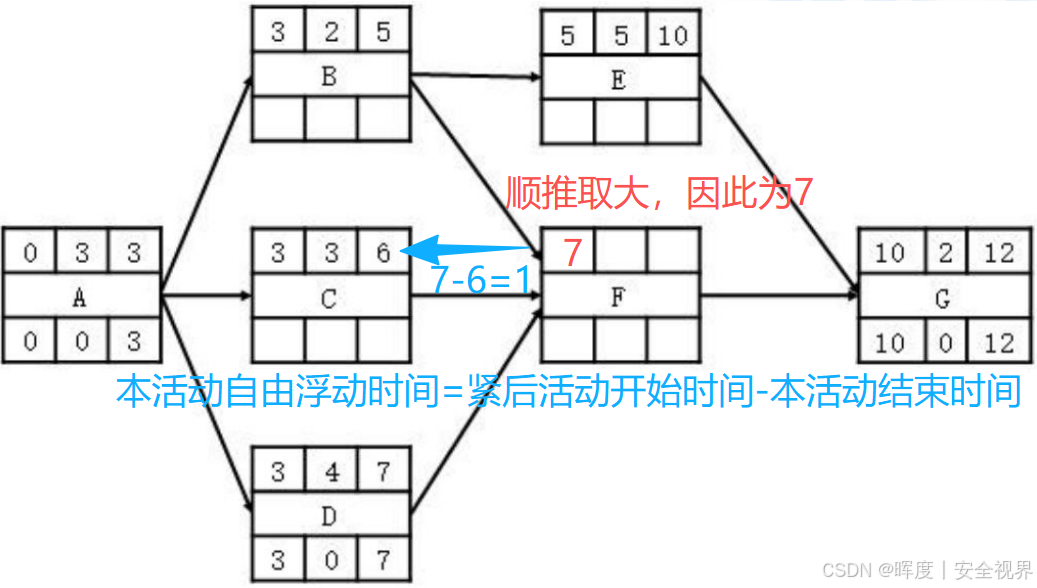

某项目的网络图如下,活动 C 的自由浮动时间为( )天。

A. 0 B. 1 C. 2 D. 3
【答案】B
【解析】F 的最早开始时间为 7。(顺推取大)
自由浮动时间=紧后活动最早开始时间的最小值-该活动最早完成时间,7-6=1,所以 C 的自由时差为 1 天。

==============================
【第13题】
某项目经理负责一个软件开发项目,活动和它们之间的依赖关系:
活动 A:需求分析,预计耗时 2 天。
活动 B:设计,依赖于活动 A 的完成,预计耗时 3 天。
活动 C:编码,依赖于活动 B 的完成,预计耗时 5 天。
活动 D:测试,与活动 C 同时开展,但必须在活动 C 完成后才能完全结束,预计耗时 7 天。
活动 E:部署,依赖于活动C 和 D 的完成,预计耗时 2 天。
根据上述活动和它们的依赖关系,项目工期为( )天。
A. 13 B. 19 C. 14 D. 12
【答案】C
【解析】2+3+7+2=14。
==============================
【第14题】
某项目活动关系和工期如下表所示:
|
活动 |
紧前活动 |
工期(天) |
|
A |
- |
3 |
|
B |
A |
2 |
|
C |
A |
1 |
|
D |
A |
6 |
|
E |
B、C |
4 |
|
F |
E |
2 |
|
G |
D |
3 |
|
H |
F、G |
2 |
假设活动 F 的工期延长 2 天,则项目总工期延长( )天。
A. 1 B. 3 C. 2 D. 0
【答案】A
【解析】根据表格画出单代号网络图,如下图所示:

项目关键路径为 ADGH,工期为 14 天。
F 所在路径为 ABEFH、ACEFH,工期分别为 13 天、12 天,所以 F 的总时差=14-13=1 天。F 延长 2 天,那么扣除总时差的 1 天,项目总工期延迟 1 天。
==============================
【第15题】
某项目包含 A、B、C、D、E、F、G、H、I、J 一共 10 个活动,各活动历时估算与逻辑关系如下表所示,则该项目工期为( ),活动 C 的总浮动时间是( )。
|
活动 |
活动历时(天) |
紧前活动 |
|
A |
2 |
— |
|
B |
4 |
A |
|
C |
2 |
A |
|
D |
3 |
A |
|
E |
3 |
B |
|
F |
4 |
D |
|
G |
2 |
E、C、F |
|
H |
4 |
G |
|
I |
2 |
G |
|
J |
3 |
H、I |
(1)A. 17 B. 18 C. 19 D. 20
(2)A. 2 B. 3 C. 4 D. 5
【答案】(1)B(2)D
【解析】关键路径:ABEGHJ 和 ADFGHJ,工期 18 天。
C 总浮动时间=工期-该活动所在的路径最大值=18-13=5 天。
==============================
【第16题】
某项目的活动持续时间及逻辑关系如下,该项目的总工期是( )天。
|
活动 |
持续时间 |
紧前活动 |
|
A |
2 |
- |
|
B |
3 |
A |
|
C |
4 |
A |
|
D |
2 |
B |
|
E |
5 |
B |
|
F |
3 |
C |
|
G |
1 |
D、E |
|
H |
4 |
F、G |
A. 16
B. 13
C. 15
D. 14
【答案】C
【解析】画出单代号网络图,关键路径是 ABEGH,工期为 15 天。
