推荐一个支持 vue2、vue3 甘特图 vxe-gantt 秒级渲染万级数据量,国内优秀的插件,高性能的企业级甘特图组件
推荐一个支持 vue2、vue3 甘特图 vxe-gantt 秒级渲染万级数据量,国内优秀的插件,高性能的企业级甘特图组件,支持常用的项目管理甘特图功能、自定义日期轴、右键菜单、可编辑、拖拽任务、依赖线、里程碑等等功能非常多。
接下来做个10万行任务以内的渲染量测试,不仅功能强大,渲染性能也是非常强的。
列表虚拟滚动
纵向虚拟滚动,设置 virtual-y-config={ enabled: true, gt: 0 } 和 height | max-height 来开启

<template>
<div>
<vxe-select v-model="rowSize" :options="dataOptions" @change="changeRowSizeEvent"></vxe-select>
<vxe-gantt ref="ganttRef" v-bind="ganttOptions"></vxe-gantt>
</div>
</template>
<script setup>
import { ref, reactive } from 'vue'
import { VxeUI } from 'vxe-pc-ui'
const ganttRef = ref()
const rowSize = ref(500)
const dataOptions = ref([
{ label: '加载 3 行', value: 3 },
{ label: '加载 20 行', value: 20 },
{ label: '加载 100 行', value: 100 },
{ label: '加载 500 行', value: 500 },
{ label: '加载 1000 行', value: 1000 },
{ label: '加载 5000 行', value: 5000 },
{ label: '加载 10000 行', value: 10000 },
{ label: '加载 50000 行', value: 50000 },
{ label: '加载 100000 行', value: 100000 }
])
const ganttOptions = reactive({
border: true,
loading: false,
showOverflow: true,
showHeaderOverflow: true,
showFooterOverflow: true,
height: 600,
rowConfig: {
keyField: 'id' // 行主键
},
taskBarConfig: {
showProgress: true, // 是否显示进度条
showContent: true, // 是否在任务条显示内容
moveable: true, // 是否允许拖拽任务移动日期
resizable: true, // 是否允许拖拽任务调整日期
barStyle: {
round: true, // 圆角
bgColor: '#fca60b', // 任务条的背景颜色
completedBgColor: '#65c16f' // 已完成部分任务条的背景颜色
}
},
taskViewConfig: {
tableStyle: {
width: 480 // 表格宽度
}
},
virtualYConfig: {
gt: 0,
enabled: true
},
columns: [
{ type: 'seq', width: 70 },
{ field: 'title', title: '任务名称' },
{ field: 'start', title: '开始时间', width: 100 },
{ field: 'end', title: '结束时间', width: 100 },
{ field: 'progress', title: '进度(%)', width: 80 }
],
data: []
})
// 模拟后端数据
const loadList = (size = 200) => {
ganttOptions.loading = true
setTimeout(() => {
const dataList = []
for (let i = 0; i < size; i++) {
dataList.push({
id: 10000 + i,
title: `任务${i + 1}`,
start: i % 3 ? '2024-03-03' : i % 2 ? '2024-03-10' : '2024-03-22',
end: i % 3 ? '2024-03-11' : i % 2 ? '2024-03-19' : '2024-04-04',
progress: i % 2 ? 50 : 30
})
}
const $gantt = ganttRef.value
if ($gantt) {
const startTime = Date.now()
$gantt.loadData(dataList).then(() => {
ganttOptions.loading = false
VxeUI.modal.message({
content: `加载时间 ${Date.now() - startTime} 毫秒`,
status: 'success'
})
})
} else {
ganttOptions.loading = false
}
}, 150)
}
const changeRowSizeEvent = () => {
loadList(rowSize.value)
}
loadList(rowSize.value)
</script>
子任务虚拟滚动
加载1万节点的子任务基本在1秒以内

<template>
<div>
<vxe-select v-model="rowSize" :options="dataOptions" @change="changeRowSizeEvent"></vxe-select>
<vxe-gantt ref="ganttRef" v-bind="ganttOptions"></vxe-gantt>
</div>
</template>
<script setup>
import { ref, reactive, onMounted } from 'vue'
import { VxeUI } from 'vxe-pc-ui'
const ganttRef = ref()
const rowSize = ref(500)
const dataOptions = ref([
{ label: '加载 3 行', value: 3 },
{ label: '加载 20 行', value: 20 },
{ label: '加载 100 行', value: 100 },
{ label: '加载 500 行', value: 500 },
{ label: '加载 1000 行', value: 1000 },
{ label: '加载 5000 行', value: 5000 },
{ label: '加载 10000 行', value: 10000 },
{ label: '加载 50000 行', value: 50000 },
{ label: '加载 100000 行', value: 100000 }
])
const ganttOptions = reactive({
border: true,
showOverflow: true,
showHeaderOverflow: true,
showFooterOverflow: true,
height: 600,
treeConfig: {
transform: true,
rowField: 'id',
parentField: 'parentId'
},
taskBarConfig: {
showProgress: true, // 是否显示进度条
showContent: true, // 是否在任务条显示内容
moveable: true, // 是否允许拖拽任务移动日期
resizable: true, // 是否允许拖拽任务调整日期
barStyle: {
round: true, // 圆角
bgColor: '#fca60b', // 任务条的背景颜色
completedBgColor: '#65c16f' // 已完成部分任务条的背景颜色
}
},
taskViewConfig: {
tableStyle: {
width: 480 // 表格宽度
}
},
virtualYConfig: {
gt: 0,
enabled: true
},
columns: [
{ type: 'seq', width: 70 },
{ field: 'title', title: '任务名称', treeNode: true },
{ field: 'start', title: '开始时间', width: 100 },
{ field: 'end', title: '结束时间', width: 100 }
],
data: []
})
// 模拟后端数据
const loadTreeData = (nodeSize) => {
ganttOptions.loading = true
setTimeout(() => {
const dataList = []
let idCounter = 1000000
const rootCount = Math.floor(nodeSize / 2)
const roots = []
for (let i = 0; i < rootCount; i++) {
const rootNode = {
id: idCounter++,
parentId: null,
title: `任务${i + 1}`,
start: i % 3 ? '2024-03-03' : i % 2 ? '2024-03-10' : '2024-03-22',
end: i % 3 ? '2024-03-11' : i % 2 ? '2024-03-19' : '2024-04-04',
progress: i % 2 ? 50 : 30
}
roots.push(rootNode)
dataList.push(rootNode)
}
let generatedCount = rootCount
const secondLevelNodes = []
const secondLevelCount = Math.min(Math.floor(Math.random() * (nodeSize - generatedCount)) + 1, nodeSize - generatedCount)
for (let i = 0; i < secondLevelCount; i++) {
const parent = roots[Math.floor(Math.random() * roots.length)]
const node = {
id: idCounter++,
parentId: parent.id,
title: `任务${i + 1}`,
start: i % 3 ? '2024-03-05' : i % 2 ? '2024-03-8' : '2024-03-17',
end: i % 3 ? '2024-03-09' : i % 2 ? '2024-03-18' : '2024-03-27',
progress: i % 2 ? 50 : 30
}
secondLevelNodes.push(node)
dataList.push(node)
generatedCount++
}
if (generatedCount < nodeSize) {
const thirdLevelCount = nodeSize - generatedCount
for (let i = 0; i < thirdLevelCount; i++) {
let parent
if (secondLevelNodes.length > 0) {
parent = secondLevelNodes[Math.floor(Math.random() * secondLevelNodes.length)]
} else {
parent = roots[Math.floor(Math.random() * roots.length)]
}
const node = {
id: idCounter++,
parentId: parent.id,
title: `任务${i + 1}`,
start: i % 3 ? '2024-04-03' : i % 2 ? '2024-04-08' : '2024-04-14',
end: i % 3 ? '2024-04-07' : i % 2 ? '2024-04-15' : '2024-04-22',
progress: i % 2 ? 50 : 30
}
dataList.push(node)
generatedCount++
}
}
const $gantt = ganttRef.value
if ($gantt) {
const startTime = Date.now()
$gantt.loadData(dataList).then(() => {
ganttOptions.loading = false
VxeUI.modal.message({
content: `加载时间 ${Date.now() - startTime} 毫秒`,
status: 'success'
})
})
} else {
ganttOptions.loading = false
}
}, 150)
}
const changeRowSizeEvent = () => {
loadTreeData(rowSize.value)
}
onMounted(() => {
loadTreeData(rowSize.value)
})
</script>
自定义日期轴,多维度日期切换

里程碑
通过设置 task-bar-milestone-config 和 type=moveable 启用里程碑类型,当设置为里程碑类型时,只需要设置 start 开始日期就可以,无需设置 end 结束日期
<template>
<div>
<vxe-gantt v-bind="ganttOptions"></vxe-gantt>
</div>
</template>
<script setup>
import { reactive } from 'vue'
import { VxeGanttTaskType } from 'vxe-gantt'
const ganttOptions = reactive({
border: true,
height: 500,
taskBarConfig: {
showProgress: true, // 是否显示进度条
showContent: true, // 是否在任务条显示内容
moveable: true, // 是否允许拖拽任务移动日期
resizable: true, // 是否允许拖拽任务调整日期
barStyle: {
round: true, // 圆角
bgColor: '#fca60b', // 任务条的背景颜色
completedBgColor: '#65c16f' // 已完成部分任务条的背景颜色
}
},
taskViewConfig: {
tableStyle: {
width: 280 // 表格宽度
},
gridding: {
leftSpacing: 1, // 左侧间距多少列
rightSpacing: 4 // 右侧间距多少列
}
},

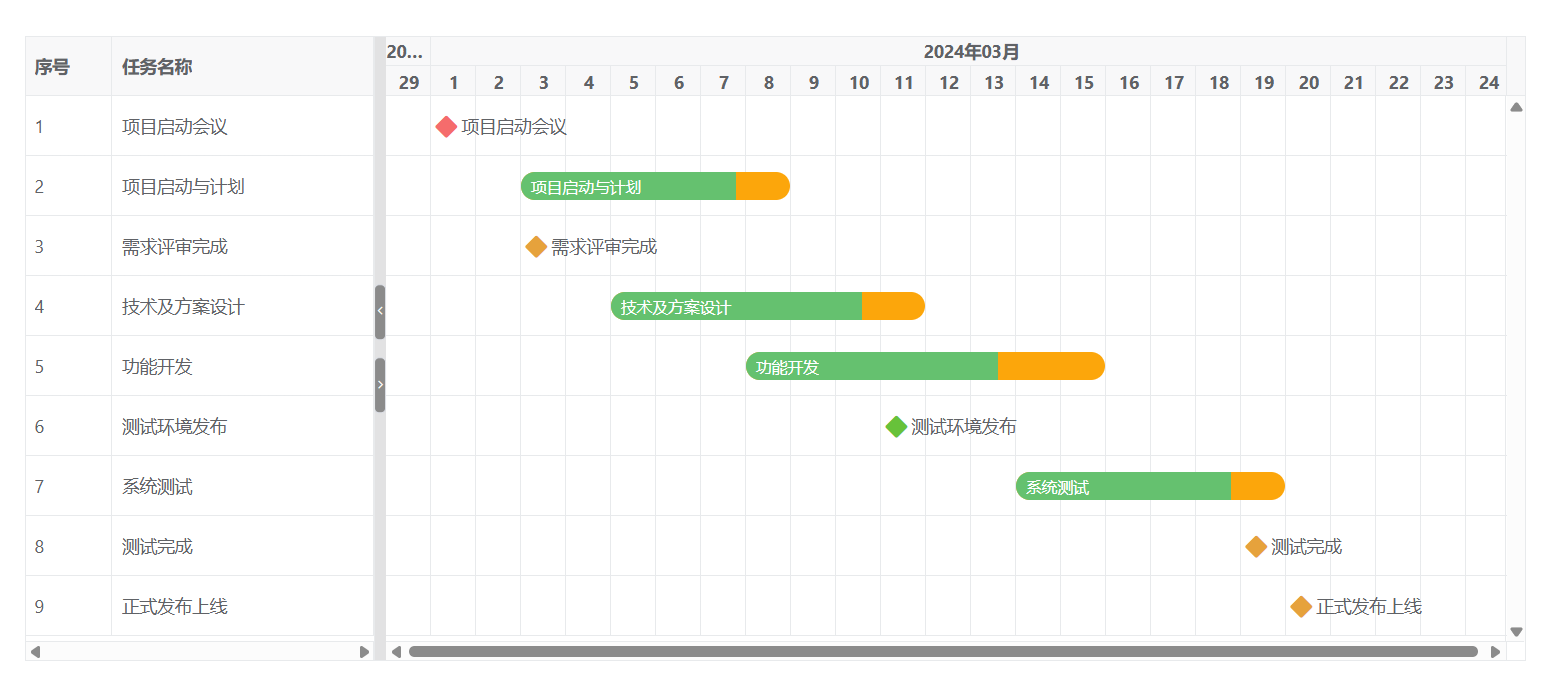

taskBarMilestoneConfig: {
// 自定义里程碑图标状态颜色
iconStatus ({ row }) {
if (row.id === 10001) {
return 'error'
}
if (row.id === 10007) {
return 'success'
}
return 'warning'
}
},
columns: [
{ type: 'seq', width: 70 },
{ field: 'title', title: '任务名称' }
],
data: [
{ id: 10001, title: '项目启动会议', start: '2024-03-01', end: '', progress: 0, type: VxeGanttTaskType.Milestone },
{ id: 10002, title: '项目启动与计划', start: '2024-03-03', end: '2024-03-08', progress: 80, type: '' },
{ id: 10003, title: '需求评审完成', start: '2024-03-03', end: '', progress: 0, type: VxeGanttTaskType.Milestone },
{ id: 10004, title: '技术及方案设计', start: '2024-03-05', end: '2024-03-11', progress: 80, type: '' },
{ id: 10005, title: '功能开发', start: '2024-03-08', end: '2024-03-15', progress: 70, type: '' },
{ id: 10007, title: '测试环境发布', start: '2024-03-11', end: '', progress: 0, type: VxeGanttTaskType.Milestone },
{ id: 10008, title: '系统测试', start: '2024-03-14', end: '2024-03-19', progress: 80, type: '' },
{ id: 10009, title: '测试完成', start: '2024-03-19', end: '', progress: 0, type: VxeGanttTaskType.Milestone },
{ id: 10010, title: '正式发布上线', start: '2024-03-20', end: '', progress: 0, type: VxeGanttTaskType.Milestone }
]
})
</script>

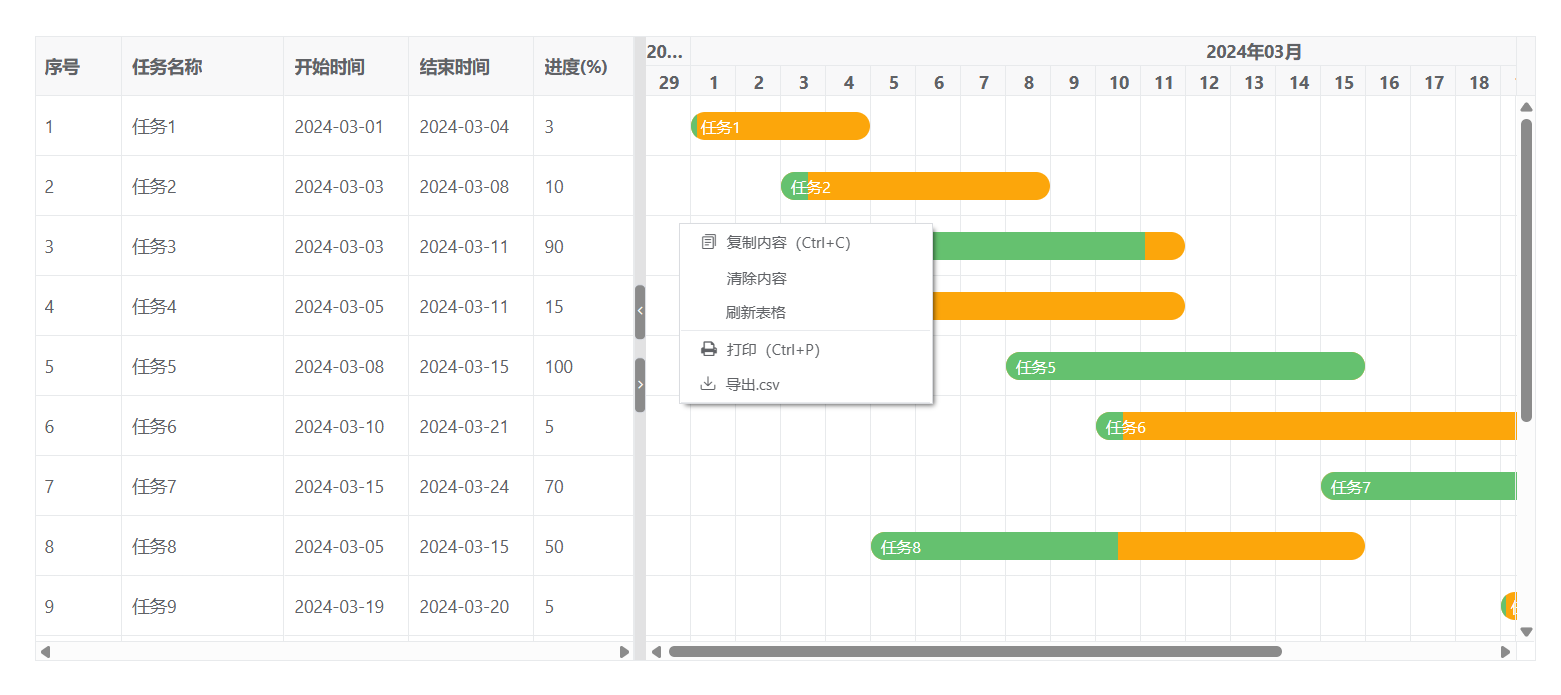

右键菜单
右键菜单加载中,通过 visibleMethod 和 loading | disabled | visible 属性来控制菜单选项的异步禁用与显示

任务拖拽调整日期
通过设置 task-bar-config.moveable 启用拖拽任务条移动日期功能

<template>
<div>
<vxe-gantt v-bind="ganttOptions"></vxe-gantt>
</div>
</template>
<script setup>
import { reactive } from 'vue'
const ganttOptions = reactive({
border: true,
height: 500,
taskBarConfig: {
showProgress: true, // 是否显示进度条
showContent: true, // 是否在任务条显示内容
moveable: true, // 是否允许拖拽任务移动日期
barStyle: {
round: true, // 圆角
bgColor: '#fca60b', // 任务条的背景颜色
completedBgColor: '#65c16f' // 已完成部分任务条的背景颜色
}
},
taskViewConfig: {
tableStyle: {
width: 480 // 表格宽度
}
},
columns: [
{ type: 'seq', width: 70 },
{ field: 'title', title: '任务名称' },
{ field: 'start', title: '开始时间', width: 100 },
{ field: 'end', title: '结束时间', width: 100 },
{ field: 'progress', title: '进度(%)', width: 80 }
],
data: [
{ id: 10001, title: '任务1', start: '2024-03-01', end: '2024-03-04', progress: 3 },
{ id: 10002, title: '任务2', start: '2024-03-03', end: '2024-03-08', progress: 10 },
{ id: 10003, title: '任务3', start: '2024-03-03', end: '2024-03-11', progress: 90 },
{ id: 10004, title: '任务4', start: '2024-03-05', end: '2024-03-11', progress: 15 },
{ id: 10005, title: '任务5', start: '2024-03-08', end: '2024-03-15', progress: 100 },
{ id: 10006, title: '任务6', start: '2024-03-10', end: '2024-03-21', progress: 5 },
{ id: 10007, title: '任务7', start: '2024-03-15', end: '2024-03-24', progress: 70 },
{ id: 10008, title: '任务8', start: '2024-03-05', end: '2024-03-15', progress: 50 },
{ id: 10009, title: '任务9', start: '2024-03-19', end: '2024-03-20', progress: 5 },
{ id: 10010, title: '任务10', start: '2024-03-12', end: '2024-03-20', progress: 10 },
{ id: 10011, title: '任务11', start: '2024-03-01', end: '2024-03-08', progress: 90 },
{ id: 10012, title: '任务12', start: '2024-03-03', end: '2024-03-06', progress: 60 },
{ id: 10013, title: '任务13', start: '2024-03-02', end: '2024-03-05', progress: 50 },
{ id: 10014, title: '任务14', start: '2024-03-04', end: '2024-03-15', progress: 0 },
{ id: 10015, title: '任务15', start: '2024-03-01', end: '2024-03-05', progress: 30 }
]
})
</script>
依赖线
通过设置 links 定义连接线,from 对应源任务的行主键,tom 对应目标任务的行主键
类型说明
0 FinishToStart 结束后才开始,表示一个任务必须在另一个任务开始之前完成
1 StartToFinish 开始到结束,表示从某个过程的开始到结束的整个过程
2 StartToStart 开始后才开始,表示一个活动结束了,另一个活动才能开始,它们之间按先后顺序进行
3 FinishToFinish 完成到完成,表示一个任务必须在另一个任务完成之后才能完成

<template>
<div>
<vxe-gantt v-bind="ganttOptions"></vxe-gantt>
</div>
</template>
<script setup>
import { reactive } from 'vue'
import { VxeGanttDependencyType } from 'vxe-gantt'
const ganttOptions = reactive({
border: true,
height: 600,
rowConfig: {
keyField: 'id' // 行主键
},
taskBarConfig: {
showProgress: true, // 是否显示进度条
showContent: true, // 是否在任务条显示内容
moveable: true, // 是否允许拖拽任务移动日期
resizable: true, // 是否允许拖拽任务调整日期
barStyle: {
round: true, // 圆角
bgColor: '#fca60b', // 任务条的背景颜色
completedBgColor: '#65c16f' // 已完成部分任务条的背景颜色
}
},
taskViewConfig: {
tableStyle: {
width: 480 // 表格宽度
}
},
links: [
{ from: 10001, to: 10002, type: VxeGanttDependencyType.FinishToFinish },
{ from: 10004, to: 10005, type: VxeGanttDependencyType.StartToStart },
{ from: 10005, to: 10006, type: VxeGanttDependencyType.FinishToStart },
{ from: 10013, to: 10012, type: VxeGanttDependencyType.StartToFinish }
],
columns: [
{ type: 'seq', width: 70 },
{ field: 'title', title: '任务名称' },
{ field: 'start', title: '开始时间', width: 100 },
{ field: 'end', title: '结束时间', width: 100 },
{ field: 'progress', title: '进度(%)', width: 80 }
],
data: [
{ id: 10001, title: '任务1', start: '2024-03-01', end: '2024-03-04', progress: 3 },
{ id: 10002, title: '任务2', start: '2024-03-03', end: '2024-03-08', progress: 10 },
{ id: 10003, title: '任务3', start: '2024-03-03', end: '2024-03-11', progress: 90 },
{ id: 10004, title: '任务4', start: '2024-03-05', end: '2024-03-11', progress: 15 },
{ id: 10005, title: '任务5', start: '2024-03-08', end: '2024-03-15', progress: 100 },
{ id: 10006, title: '任务6', start: '2024-03-10', end: '2024-03-21', progress: 5 },
{ id: 10007, title: '任务7', start: '2024-03-15', end: '2024-03-24', progress: 70 },
{ id: 10008, title: '任务8', start: '2024-03-05', end: '2024-03-15', progress: 50 },
{ id: 10009, title: '任务9', start: '2024-03-19', end: '2024-03-20', progress: 5 },
{ id: 10010, title: '任务10', start: '2024-03-12', end: '2024-03-20', progress: 10 },
{ id: 10011, title: '任务11', start: '2024-03-01', end: '2024-03-08', progress: 90 },
{ id: 10012, title: '任务12', start: '2024-03-03', end: '2024-03-06', progress: 60 },
{ id: 10013, title: '任务13', start: '2024-03-02', end: '2024-03-05', progress: 50 },
{ id: 10014, title: '任务14', start: '2024-03-04', end: '2024-03-15', progress: 0 },
{ id: 10015, title: '任务15', start: '2024-03-01', end: '2024-03-05', progress: 30 }
]
})
</script>

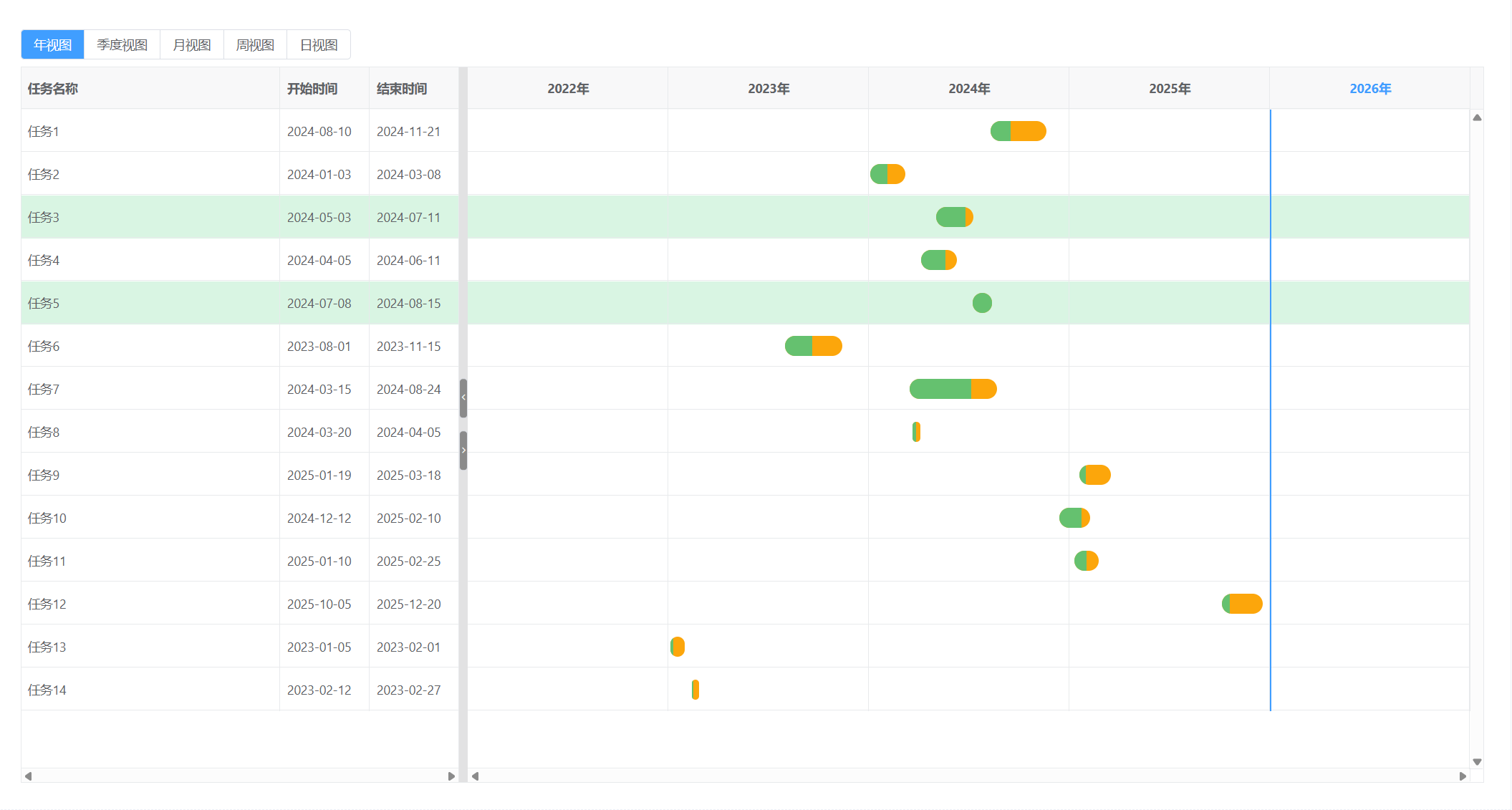

拖拽创建连接线

DAMO开发者矩阵,由阿里巴巴达摩院和中国互联网协会联合发起,致力于探讨最前沿的技术趋势与应用成果,搭建高质量的交流与分享平台,推动技术创新与产业应用链接,围绕“人工智能与新型计算”构建开放共享的开发者生态。
更多推荐



所有评论(0)
