一、成本估算方法

1.1 类比估算

       基于历史类似项目的实际成本进行估算,适用于早期粗略估算。

1.2 参数估算

利用统计模型和项目参数(如单位成本)计算:总成本 = 功能点数 × 单位功能点成本

1.3 自下而上估算法

将项目分解为最小工作包(WBS),逐项估算后汇总。精度高但耗时,适合详细规划阶段。

1.4 三点估算法

活动时间采用加权平均计算,考虑最乐观时间(O)、最可能时间(M)、最悲观时间(P):

  • 1.4.1基于三角分布

    • 期望时间μ=(O+M+P)/3

  • 1.4.2 基于贝塔分布(PERT)

    • 期望时间μ=(O+4M+P)/6,标准差σ= (P - O)/6

示例
某活动时间估算为O=6天,M=9天,P=12天:
期望时间 = (6 + 4×9 + 12)/6 = 9天
标准差 = (12 - 6)/6=1天

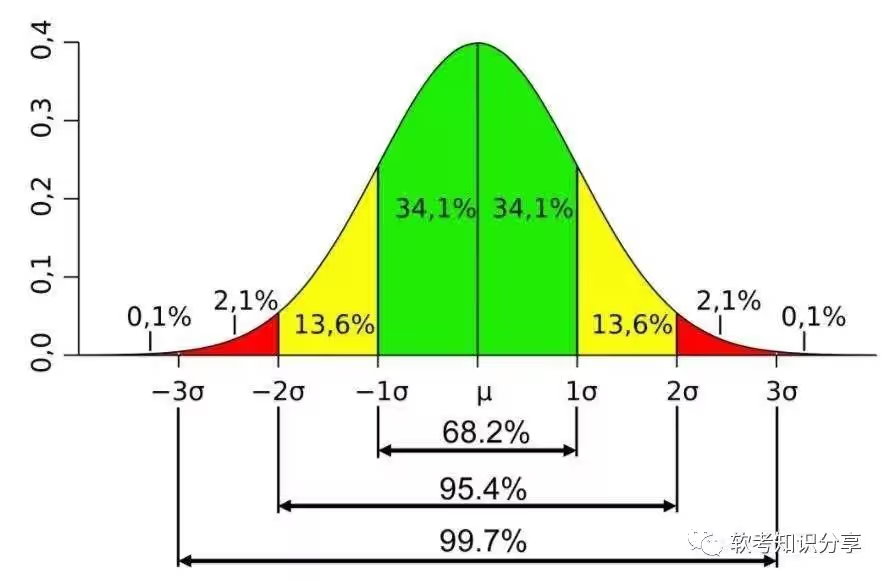

(1)在8天内完成的概率是多少?

(100%-68.26)/2=15.87%

(2)在9天内完成的概率是多少?

期望时间μ=9,所以正好是50%

(4)在8天到10天之间完成的概率是多少?

μ±σ,概率为68.2%

(5)在11天完成的概率是多少。

μ+2σ=11,概率为:50%+95.4%/2=97.7%


二、挣值管理(EVM)

2.1 指标定义

  • PV(计划值)计划完成工作的预算成本。
  • EV(挣值)实际完成工作的预算成本。
  • AC(实际成本)实际发生的成本。
  • BAC(完工预算):在项目开始之前,预计完成该工作需要花多少钱
  • ETC(完工尚需估算): 项目开始一段时间之后,估计完成剩下的工作,还需要花多少钱
  • EAC(完工估算): 在项目开始一段时间之后,估计完成全部的工作需要多少钱
  • 基于典型的偏差:(继续以当前偏差状态发展下去) 偏差会继续出现,要考虑偏差(CPI)
  • 基于非典型的偏差:(剩下的按计划执行) 偏差只出现一次,就不再出现

2.2 指标计算

  • 成本偏差(CV):[ CV = EV - AC ]
    • >0表示成本节约,<0表示成本超支。

  • 进度偏差(SV):[ SV = EV - PV ]
    • >0表示进度超前,<0表示进度落后。

  • 成本绩效指数(CPI):[ CPI = EV/AC ]
    • >1表示成本效率高,<1表示成本效率低。

  • 进度绩效指数(SPI):[ SPI = EV/PV]
    • >1表示进度快于计划,<1表示进度慢。

预测指标

  • 完工尚需估算(ETC)
    • 典型偏差:[ ETC=(BAC - EV)/ CPI]
    • 非典型偏差:[ ETC=BAC - EV ]
  • 完工估算(EAC=AC+ETC)
    • 典型偏差:[ EAC = BAC/CPI ]
    • 非典型偏差:[ EAC = AC + (BAC - EV) ]
  • 完工尚需估算(ETC):[ ETC = BAC-EV=EAC - AC ]
  • 完工偏差(VAC):[ VAC = BAC - EAC ]
  • 完工百分比 =EV/BAC
  • 完工尚需绩效指数(TCPI)
    • 典型偏差:[ TCPI=(BAC-EV)/(EAC-AC) ]
    • 非典型偏差:[ TCPI=(BAC-EV)/(BAC-AC)]

示例
项目BAC=100万,当前PV=60万,EV=50万,AC=55万:
CV = EV- AC=50 - 55 = -5万(超支)
SV = EV- PV=50 - 60 = -10万(滞后)
CPI = 50/55 ≈ 0.91
典型(偏差继续):EAC = BAC/CPI=100/0.91 ≈ 110万

非典型(剩余按计划进行):EAC=AC+(BAC-EV)=55+100-50=105万


三、风险定量分析

预期货币价值(EMV)
计算风险事件的概率与影响乘积之和:
[ EMV =sum(概率x影响) ]

示例
某风险发生概率为30%,影响为-10万元:
EMV = 0.3 × (-10) = -3万元(需预留应急储备)。


四、注意事项

  • 单位一致性:确保时间、成本等单位统一。
  • 公式适用场景:如EAC计算需区分典型与非典型偏差。
  • 图表辅助:复杂依赖关系建议绘制网络图或甘特图。
