SAP的(ERP全局思维)PP章(二)物料主数据02 ----(MRP参数)
1.ND(无计划):不需要参与物料需求计划,如:办公用品等,只需要按需人工发起。2.PD:参与物料需求计划,也是比较常用的MRP类型,对于需求系统自动计算需求计划,根据缺口产生请购单。3.M0:参与主生产计划,可用由于产成品,关键半成品,在物料需求运算前,先对关键物件进行需求运算。4.VB:重订购点计划,对于螺丝,螺母等低价值易耗损型物料,不要求精确计算未来所需求的量并采购,也许需要考虑降低采购频
SAP中MRP主数据视图说明,后续章节会有详细MPS/MRP单独专题分享

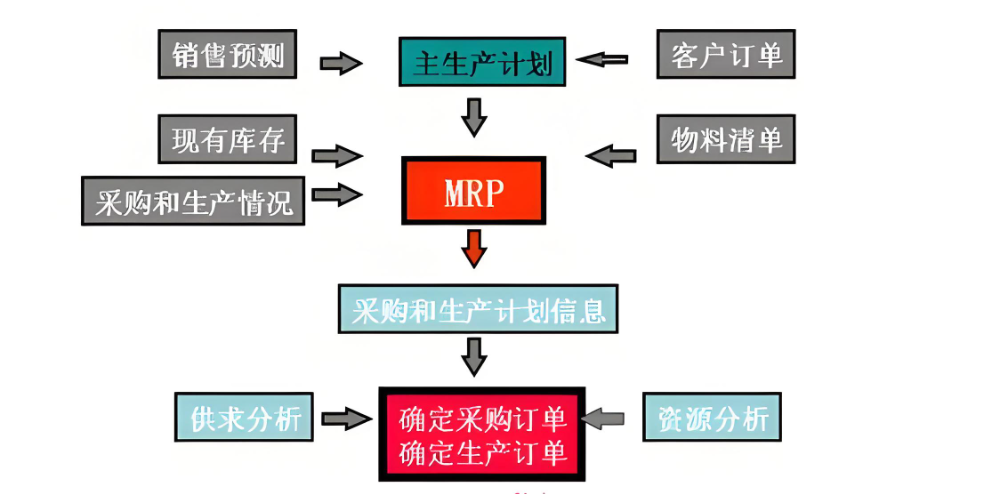

一.MRP概览

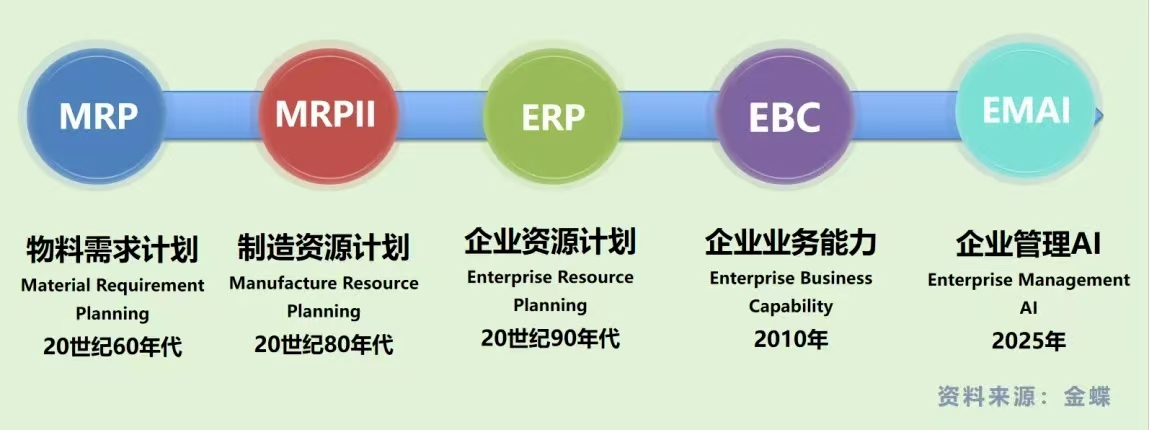

20世纪60年代,IBM的奥列基发明的了MRP。在当时企业工厂基本都是用的订货点法,应对市场变化能力非常弱,很容易造成库存呆滞。为此,奥列基博士设计了第一套时段的MRP软件,提出了相关理论和方法,有效解决库存物料订单与组织生产的问题。

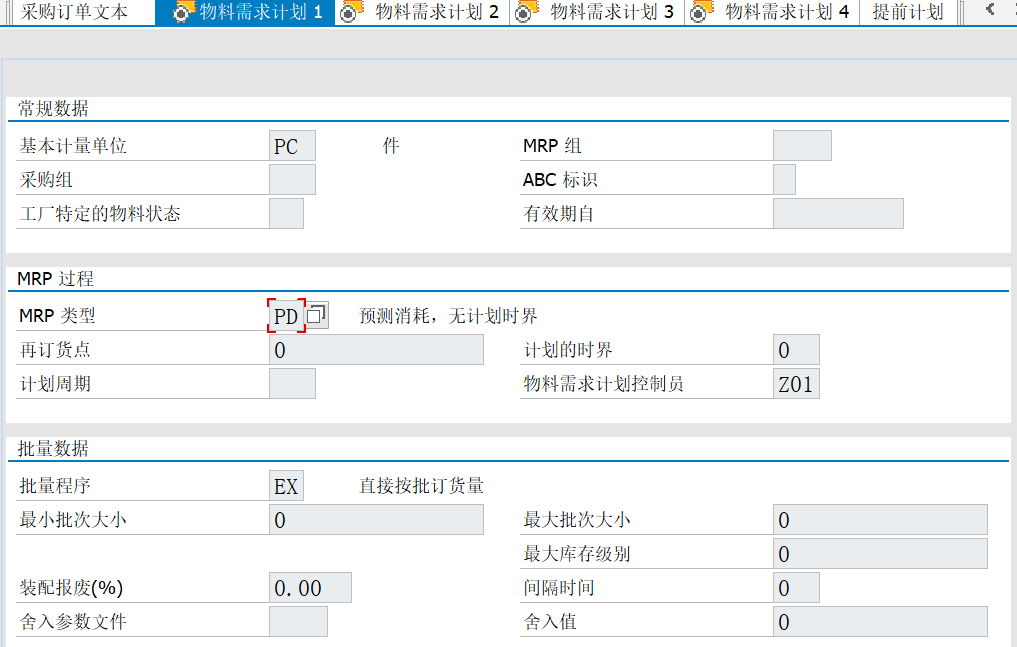

sap mrp视图1

二.参数讲解
对物料需求的模式的一种定义,定义了MRP的运算类型 如:是否参与运算,参与主计划(MPS) ,参与物料需求计划(MRP),重订购点计划等
常用MRP类型参数
1.ND(无计划):不需要参与物料需求计划,如:办公用品等,只需要按需人工发起。
2.PD:参与物料需求计划,也是比较常用的MRP类型,对于需求系统自动计算需求计划,根据缺口产生请购单。
3.M0:参与主生产计划,可用由于产成品,关键半成品,在物料需求运算前,先对关键物件进行需求运算。
4.VB:重订购点计划,对于螺丝,螺母等低价值易耗损型物料,不要求精确计算未来所需求的量并采购,也许需要考虑降低采购频率,只需要根据水位进行采购补货。
重订购点
如果MRP类型选择了VB,必须维护再订货点
简单举例来说明

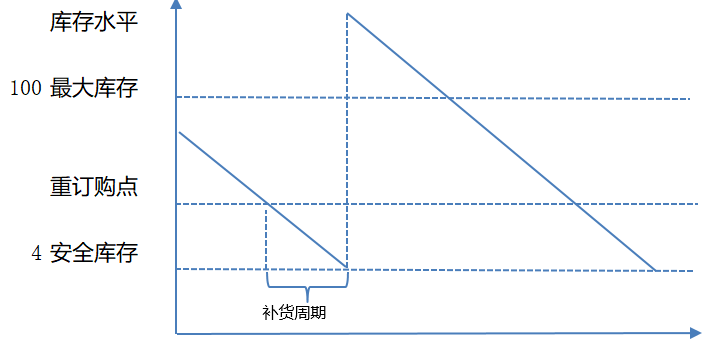

某工厂使用螺丝钉每天使用消耗速度为2包/天,采购提前期为3天,为临时保工设置的安全库存为6包。只需要在补货前库存不低于6包,则重订购点=3天*2包/天+6包(安全库存)=12包,同时每次按100包进行批量采购,将最大库存水平设置为100包,所以每天会在低于10包,发出请购补足到100包

采购/生产批量参数:
比较灵活定义物料采购,物料自动运算的关键批量控制参数
批量程序:定义采购/生产批量计算模式
周批量:对于需求日期落在同一周的需求汇总
日批量:同一需求日期产生需求汇总
直接按批订货:每笔需求对应一个批量(但日期落在同一天则汇总)
月批量:对于需求日期落在同一月的需求进行汇总
补充至最大库存:设置最大库存水平,补充缺口至最大库存水平(配合重订购点使用)
最小批量:即最小起订量,如果净需求小于最小批量,则按最小批量
最大批量:即最大单笔订购数量,如果净需求大于最小批量,则会拆分多笔单据
最大库存水平:净需求需要考虑最大库存水平,此作为补料基准
舍入值:即最小包装量,当净需求数量补足最小包装的整倍数时,系统自动舍入,以换算为整包进行请购
装配报废率(%):
即自制件装配过程的报废率
例如:某自制加工,通常5%的报废率,则装配报废率(%)设置为5,当生产整个产品100件,则需要自制此件100个,为保证有足够的良品,相应的MRP计算,会建议一笔105个(1+5%)该自制零件的工单
事务码:MM60物料清单,MM17批量修改
