计算题--三点估算(PERT)
先求出 期望值和方差再结合正太分布图。
定义
三点估算也叫PERT估算法,即 “计划评估和审查技术”。通过考虑估算中的不确定性和风险,可以提高活动持续时间估算的准确性。
T1: 期望值
T2: 悲观值
T3: 乐观值
T4: 最可能值
公式
贝塔分布(正态分布图,如下)
T1=(T2+T3+4*T4) / 6
三角分布
T1=(T2+T3+T4)/ 6
考试不说明,默认贝塔分布

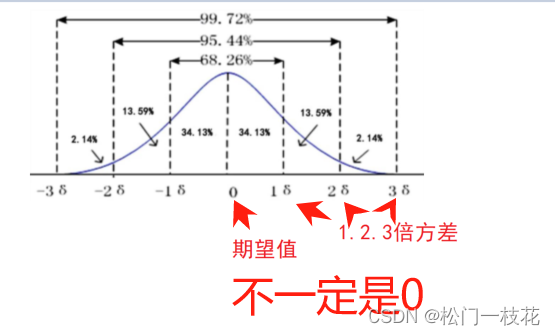

记住3个数字——68%。95%,99%。
左边:50%
右边:50%
试题
试题1
项目的预期成本是10,000 美元,最乐观的成本估算为5,000 美元,最可能的成本估算为9,000 美元。那么该项目最悲观的成本估算是多少呢?
A. 15,000 美元
B. 16,000 美元
C. 19,000 美元
D. 17,000 美元
三点估算=(悲观+乐观+可能*4)/6
(悲观+5000+9000*4)/6 = 10000
悲观+5000+36000 = 10000*6
悲观 = 60000-36000-5000
悲观 = 19000
试题2
某项目预计最快12天完成,最慢36天完成,21天完成的可能性最大。公司下达的计划是18天完成,要使计划完成的概率达到50%,在计划中需要增加( )天应急时间。
A、 4 B、6 C、 8 D、22
三点估算=(悲观+乐观+可能*4)/6
= (12+36+21*4)/6
= 132/6
=22 【均值/平均工期】
标准差=(悲观-乐观)/6 =(36-12)/6 = 24/6 = 4 ,所以项目在22天完成的概率为50%。
题目中,公司下达的计划是18天完成,所以还需要增加22-18=4天的应急时间
试题3

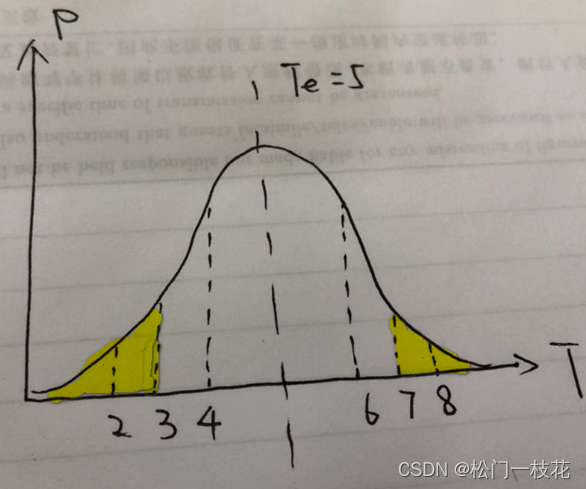

某装修公司给小王装太阳能。M:最可能完成时间为5天,O:最乐观完成时间为2天,P:最悲观完成时间为8天。请问:
①平均多长时间完成装修呢?标准差是多少?工期在4天到6天完成的概率是多少?
②在3天内完成的概率是多少?
解析
【三点估算均值/平均时长】:Te = (P+4M+O)/6=(8+4*5+2)/6=5
【标准差】:δ=(P-O)/6=(8-2)/6=1
工期在4天到6天完成的概率(刚好在正负一个标准差内):68.26%
②在3天内完成的概率是多少?
其实我们公式也很快 3天内也就2个标准差,也就=(1-95.46%)/2=2.27%
总结
先求出 期望值和方差
再结合正太分布图
